2025监理工程师《土建目标控制》名师提分卷6

推荐等级:

发布时间: 2022-05-10 17:56

扫码用手机做题

试卷预览

1 单选题 1分

监理工程师应督促( )办理工程移交手续,颁发工程移交证书。

查看答案 开始考试
正确答案:A

本题解析:

监理工程师应督促承包单位办理工程移交手续,颁发工程移交证书。在工程移交后的保修期内,还要处理验收后质量问题的原因及责任等争议问题,并督促责任单位及时修理。故选A。

2 单选题 1分

为了有效控制施工进度,要将施工进度总目标从不同角度进行层层分解,属于按施工阶段分解总目标的是( )。

查看答案 开始考试
正确答案:C

本题解析:

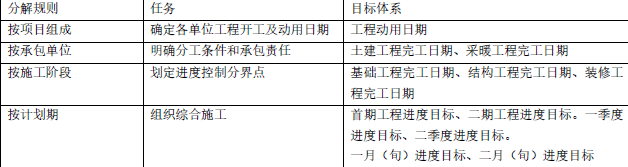

建设工程施工进度控制目标体系的分解如下表所示。

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》名师提分卷6

3 单选题 1分

用来表达流水施工在施工工艺方面进展状态的参数是( )。

查看答案 开始考试
正确答案:C

本题解析:

工艺参数主要是用以表达流水施工在施工工艺方面进展状态的参数,通常包括施工过程和流水强度两个参数。选项A属于空间参数,选项BD属于时间参数。故选C。

4 单选题 1分

某固定节拍流水施工,基础工程划分4个施工过程(挖基槽、作垫层、混凝土浇筑、回填土),在5个施工段组织固定节拍流水施工,流水节拍为3天,要求混凝土浇筑2天后才能进行回填土,该工程的流水工期为( )天。

查看答案 开始考试
正确答案:C

本题解析:

本题考查的是固定节拍流水施工。根据公式T=(m+n-1)xt+ΣG+ΣZ-ΣC,代入数值得:T=(4+5-1)x3+2=26天

5 单选题 1分

在单代号网络计划中,工作与其紧后工作之间的时间间隔应等于( )

查看答案 开始考试
正确答案:B

本题解析:

在单代号网络计划中,相邻两项工作i和j之间的间隔时间(LAGi,j)的计算公式为LAGi,j=ESj-EFi,即相邻两项工作之间的时间间隔=紧后工作的最早开始时间一本工作最早完成时间。

6 单选题 1分

下列关于线路、关键线路和关键工作的说法错误的是( )。

查看答案 开始考试
正确答案:A

本题解析:

本题考查的是线路、关键线路和关键工作。选项A,线路既可依次用该线路上的节点编号来表示,也可依次用该线路上的工作名称来表示。

7 单选题 1分

某道路工程划分为4个施工过程、5个施工段组织加快的成倍节拍流水施工,各施工过程的流水节拍分别为6天、4天、6天、2天。不考虑间歇时间和提前插入时间,则流水施工工期为( )天。

查看答案 开始考试
正确答案:B

本题解析:

K:2天。每个施工过程的专业工作队数目等于其流水节拍与流水步距的比值,第1个施工过程的专业工作队数目=6/2=3(个),第2个施工过程的专业工作队数目=4/2=2(个),第3个施工过程的专业工作队数目=6/2=3(个),第4个施工过程的专业工作队数目=2/2=1(个)。该工程流水施工的专业工作队总数=3+2+3+l=9(个)。流水施工工期T=(m+n’-1)K=(5+9-1)×2=26(天)。

8 单选题 1分

某基础工程土方开挖总量为2000立方米,该工程拟分5个施工段组织固定节拍流水施工,两台挖掘机的台班定额均为50立方米/台班,其流水节拍应为( )天。

查看答案 开始考试
正确答案:D

本题解析:

本题考查的是流水施工参数。根据流水节拍定额计算法的公式,t=Q/(SxRxN),即:流水节拍=每个工作段的工作量/(产量定额x台班数x工作班次)=(2000/5)/(50x2x1)=4(天)。

9 单选题 1分

( )是流水施工参数中的工艺参数。

查看答案 开始考试
正确答案:D

本题解析:

在流水施工参数中,施工段和工作面属于空间参数,流水步距、流水节拍、流水施工工期属于时间参数。

10 单选题 1分

流水步距的数目主要取决于( )

查看答案 开始考试
正确答案:B

本题解析:

流水施工的时间参数有三个,分别为流水步距、流水节拍、流水施工工期。流水步距的数目主要是由参加流水的施工过程数决定的,流水步距数目=施工过程数-1。
