1 单选题 1分

监理工程师在审批工程延期时应遵循的根本原则是( )。

查看答案 开始考试
正确答案:A

本题解析:

监理工程师在审批工程延期时应遵循的原则有合同条件、影响工期和实际情况,其中合同条件是监理工程师审批工程延期的一条根本原则。故选A。

2 单选题 1分

监理工程师受业主委托控制建设工程设计进度时,应在设计工作开始之前完成的工作是( )。

查看答案 开始考试
正确答案:B

本题解析:

在设计工作开始前,首先应由监理工程师审查设计单位所编制的进度计划的合理性和可行性。选项ACD属于设计单位控制建设工程设计进度的工作。故选B。

3 单选题 1分

为履行设计合同,按期提交施工图设计文件,设计单位应尽量避免“三边”设计,下列不属于“三边”设计内容的是( )。

查看答案 开始考试
正确答案:D

本题解析:

为了履行设计合同,按期提交施工图设计文件,设计单位应采取有效措施,控制建设工程设计进度。设计单位应坚持按基本建设程序办事,尽量避免进行“边设计、边准备、边施工”的“三边”设计。选项ABC可排除,故选D。

4 单选题 1分

在建设工程进度计划执行过程中,当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先( )。

查看答案 开始考试
正确答案:A

本题解析:

当出现的进度偏差影响到后续工作或总工期而需要采取进度调整措施时,应当首先确定可调整进度的范围,主要指关键节点、后续工作的限制条件以及总工期允许变化的范围。故选A。

5 单选题 1分

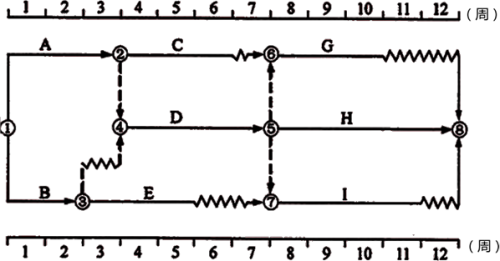

在下图的双代号时标网络计划中,如果A、E、G三项工作共用一台施工机械而必须顺序施工,则该施工机械在现场的最小闲置时间为( )周。

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷1

查看答案 开始考试
正确答案:A

本题解析:

本题考查的是时标网络计划中时间参数的判定。工作E的自由时差为2周,如果安排工作E晚1周开始,也就是从第4周开始工作,则工作A和E正好能够衔接,则该施工机械在现场的最小闲置时间为1周。

6 单选题 1分

下列关于工程费用与工期关系的说法中,正确的是( )。

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷1

查看答案 开始考试
正确答案:A

本题解析:

工程总费用由直接费用和间接费用组成。直接费用由人工费、材料费、施工机具使用费、措施费及现场经费等组成,它会随着工期的缩短而增加。间接费用包括企业经营管理的全部费用,它一般会随着工期的缩短而减少。故选A。

7 单选题 1分

某工程单代号搭接网络计划中工作B、D、E之间的搭接关系和时间参数如下图所示,工作D和工作E的总时差分别为6天和2天,则工作B的总时差为( )天。

查看答案 开始考试
正确答案:C

本题解析:

计算工作的总时差应等于本工作与其各紧后工作之间的时间间隔加该紧后工作的总时差所得之和的最小值。TFi=MIN{LAGi,j+TFj}=MIN{6+3,8+2}=9天。故选C。

8 单选题 1分

关于工程网络计划中工作总时差的说法,正确的是( )。

查看答案 开始考试
正确答案:A

本题解析:

本题考查的是网络计划时间参数的概念。

选项A,从总时差和自由时差的定义可知,对于同一项工作而言,自由时差不会超过总时差。当工作的总时差为零时,其自由时差必然为零。

选项B,在网络计划的执行过程中,工作的自由时差是该工作可以自由使用的时间。但是,如果利用某项工作的总时差,则有可能使该工作后续工作的总时差减小。

选项C,工作的自由时差是其总时差的构成部分。

选项D,在网络计划中,总时差最小的工作为关键工作。

9 单选题 1分

用来阐明各单位工程的建筑总规模及本年计划完成情况的计划表是( )。

查看答案 开始考试
正确答案:D

本题解析:

选项A错误,年度计划项目表将确定年度施工项目的投资额和年末形象进度,并阐明建设条件(图纸、设备、材料、施工力量)的落实情况。选项B错误,投资计划年度分配表是根据工程项目总进度计划安排各个年度的投资,以便预测各个年度的投资规模。选项C错误,工程项目总进度计划是根据初步设计中确定的建设工期和工艺流程,具体安排单位工程的开工日期和竣工日期。选项D正确,年度竣工投产交付使用计划表将阐明各单位工程的建筑面积、投资额、新增固定资产、新增生产能力等建筑总规模及本年计划完成情况,并阐明其竣工日期。故选D。

10 单选题 1分

下列进度控制的措施中,属于技术措施的是( )。

查看答案 开始考试
正确答案:B

本题解析:

进度控制的技术措施主要包括:

①审查承包商提交的进度计划,使承包商能在合理的状态下施工。

②编制进度控制工作细则,指导监理人员实施进度控制。

③采用网络计划技术及其他科学适用的计划方法,并结合电子计算机的应用,对建设工程进度实施动态控制。选项A属于组织措施,选项C属于经济措施,选项D属于合同措施。故选B。
