网络计划中,某项工作的持续时间是4天,最早第2天开始,两项紧后工作分别最早在第8天和第12天开始。该项工作的自由时差是( )天。
本题解析:
对于有紧后工作的工作,其自由时差为紧后工作的最早开始时间减去该工作最早完成时间的最小值。则该工作的最早完成时间=最早开始时间+持续时间=2+4=6天,自由时差=MIN{(8-6),(12-6)}=2天。故选A。
下列进度计划实施的调整方法中,正确的是( )。
本题解析:
选项A错误,网络计划中工作超前和拖后都需要调整,使其计划进度保持一致。选项B错误,如果网络计划中某项工作进度拖延的时间超过其总时差,则无论该工作是否为关键工作,其实际进度都将对后续工作和总工期产生影响,必须采取相应的调整措施。选项C错误,当某项工作实际进度拖延的时间超过其总时差而需要对进度计划进行调整时,除需考虑总工期的限制条件外,还应考虑网络计划中后续工作的限制条件。故选D。
某分部工程由工作A、B组成,其中工作A结束4天后,工作B才能开始,则工作A、B之间的搭接关系是( )。
本题解析:
工作A结束4天后工作B开始,也就是从结束到开始(FTS)的搭接关系。FTS搭接关系示意图如下。故选C。
某生产性工作甲→乙→丙组织流水施工,分成2个施工作业段,下列关系描述中,符合工艺关系的是( )。
本题解析:
生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系称为工艺关系;工作之间由于组织安排需要或资源(劳动力、原材料、施工机具等)调配需要而规定的先后顺序关系称为组织关系。例如本题中,甲1→乙1为工艺关系,甲1→甲2为组织关系。故选C。
在建设工程实施过程中,影响工程进度的社会环境因素是( )。
本题解析:
影响工程进度的社会环境因素,如外单位临近工程施工干扰;节假日交通、市容整顿的限制;临时停水、停电、断路;以及在国外常见的法律及制度变化,经济制裁,战争、骚乱、罢工、企业倒闭等。选项A属于自然环境因素,选项B属于勘察设计因素,选项C属于施工技术因素。故选D。
与横道图表示的进度计划相比,网络计划的主要特征是能够明确表示( )。
本题解析:
与横道计划相比,网络计划的特点有:
①能够明确表达各项工作之间的逻辑关系;
②通过网络计划时间参数的计算,可以找出关键线路和关键工作,可以明确各项工作的机动时间;
③网络计划可以利用电子计算机进行计算、优化和调整。选项ACD均属于横道计划可以表示的内容,不是特征。故选B。

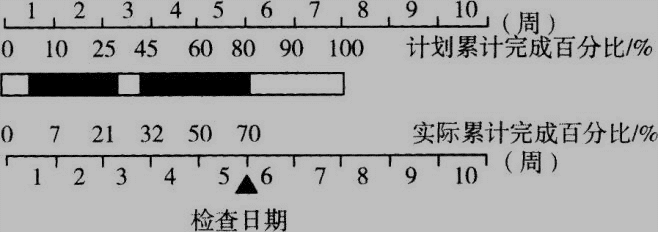

通过缩短某些工作的持续时间调整施工进度计划时,其主要特点是( )。
本题解析:
通过缩短某些工作的持续时间,不改变工程项目中各项工作之间的逻辑关系,而通过采取增加资源投入、提高劳动效率等措施来缩短某些工作的持续时间,使工程进度加快,以保证按计划工期完成工程项目。被压缩持续时间的工作是位于关键线路和超过计划工期的非关键线路上的工作。故选C。
在工程建设设计进度控制计划体系中,需要考虑设计分析和评审的工作时间安排的进度计划是( )。
本题解析:
本题考查的是设计进度控制分阶段目标。初步设计、技术设计工作时间目标:为了确保工程建设进度总目标的实现,并保证工程设计质量,应根据建设工程的具体情况,确定出合理的初步设计和技术设计周期。该时间目标中,除了要考虑设计工作本身及进行设计分析和评审所花的时间外,还应考虑设计文件的报批时间。
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
