当前位置:首页建筑工程监理工程师土木建筑目标控制->2025监理工程师《土建目标控制》高分通关卷3

2025监理工程师《土建目标控制》高分通关卷3

推荐等级:

发布时间: 2022-05-10 17:59

扫码用手机做题

试卷预览

1 单选题 1分

下列工作中,属于建设工程进度监测工作的是( )。

查看答案 开始考试
正确答案:D

本题解析:

本题考查的是进度监测的系统过程。

选项A、B应是定期进行,选项C属于调整的系统过程。

2 单选题 1分

建设工程进度监测系统过程中的工作内容不包括( )。

查看答案 开始考试
正确答案:A

本题解析:

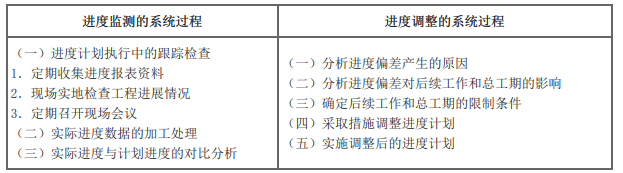

进度监测的系统过程和进度调整的系统过程:

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷3

3 单选题 1分

某道路工程划分为4个施工过程、5个施工段进行施工,各施工过程的流水节拍分别为6、4、4、2天。如果组织加快的成倍节拍流水施工,则流水施工工期为()天。

查看答案 开始考试
正确答案:C

本题解析:

加快的成倍节拍流水施工的计算如下:

(1)计算流水步距。相邻专业工作队的流水步距相等,且等于流水节拍的最大公约数(K),即:流水步距为6、4、4、2的最大公约数为2。所以,流水步距为2天。

(2)确定专业工作队数目。b1=6/2=3(个),b2=4/2=2(个),b3=4/2=2(个),b4=2/2=1(个)。因此,参与该工程流水施工的专业工作队总数为8个。

(3)确定流水施工工期。流水施工工期T=(m+n'- 1)K=(5+8-1)×2=24天。因此,本题的正确答案为C。

4 单选题 1分

当承包单位未能按合同规定的工期完成合同范围内的工作时,对其的处罚一般采用()手段。

查看答案 开始考试
正确答案:C

本题解析:

工程延误的处理:

1. 拒绝签署付款凭证:当承包单位的施工进度拖后且又不采取积极措施时,监理工程师可以采取拒绝签署付款凭证的手段制约承包单位。

2. 误期损失赔偿:误期损失赔偿是当承包单位未能按合同规定的工期完成合同范围内的工作时对其的处罚。

3. 取消承包资格:如果承包单位严重违反合同,又不采取补救措施,则业主为了保证合同工期有权取消其承包资格。

5 单选题 1分

编制物资需求计划的依据有( )。

查看答案 开始考试
正确答案:B

本题解析:

物资需求计划的编制依据包括:施工图纸、预算文件、工程合同、项目总进度计划和各分包工程提交的材料需求计划等。

6 单选题 1分

施工总进度计划应安排全工地性的流水作业,全工地性流水作业应以( )的单位工程为主导。

查看答案 开始考试
正确答案:D

本题解析:

施工总进度计划应安排全工地性的流水作业。全工地性的流水作业安排应以工程量大、工期长的单位工程为主导,组织若干条流水线,并以此带动其他工程。

7 单选题 1分

对监理工程师来讲,审查施工进度计划的主要目的是()。

查看答案 开始考试
正确答案:D

本题解析:

编制和实施施工进度计划是承包单位的责任。承包单位之所以将施工进度计划提交给监理工程师审查,是为了听取监理工程师的建设性意见。因此,监理工程师对施工进度计划的审查或批准,并不解除承包单位对施工进度计划的任何责任和义务。此外,对监理工程师来讲,其审查施工进度计划的主要目的是为了防止承包单位计划不当,以及为承包单位保证实现合同规定的进度目标提供帮助。

8 单选题 1分

监理工程师在审批工程延期事件时,应根据( )来确定是否批准。

查看答案 开始考试
正确答案:C

本题解析:

如果由于承包单位以外的原因造成工期拖延,承包单位有权提出延长工期的申请。监理工程师应根据合同规定,审批工程延期时间。

9 单选题 1分

项目监理机构控制设计进度时,在设计工作开始之前应审查设计单位编制的( )。

查看答案 开始考试
正确答案:C

本题解析:

在设计工作开始之前,首先应由监理工程师审查设计单位所编制的进度计划的合理性和可行性。

10 单选题 1分

某单代号搭接网络计划中,工作M与唯一紧后工作N的结束至结束时距(FTF)为5,最早结束时间分别为10和16,工作N的总时差为4。则工作M的总时差是( ).

查看答案 开始考试
正确答案:B

本题解析:

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》高分通关卷3

其他考生还关注了更多>

相关题库更多>
