项目监理机构对施工总进度计划审查的基本内容包括( )。
本题解析:
施工进度计划审查应包括下列基本内容:
(1)施工进度计划应符合施工合同中工期的约定。
(2)施工进度计划中主要工程项目无遗漏,应满足分批投入试运、分批动用的需要,阶段性施工进度计划应满足总进度控制目标的要求。
(3)施工顺序的安排应符合施工工艺要求。
(4)施工人员、工程材料、施工机械等资源供应计划应满足施工进度计划的需要。
(5)施工进度计划应符合建设单位提供的资金、施工图纸、施工场地、物资等施工条件。
在某工程网络计划中,已知工作M没有自由时差,但总时差为5天,监理工程师检查实际进度时发现该工作的持续时间延长了4天,说明此时工作M的实际进度()。
本题解析:
拖延时间4天在总时差5天的范围之内,不影响总工期。但是拖延时间4天大于自由时差,所以工作M的紧后工作的最早开始时间推迟4天。故选项B符合题意。
在建设工程进度计划执行过程中,出现进度偏差后进行进度调整,分析进度偏差对后续工作和总工期的影响的前一个步骤是()。
本题解析:
进度监测的系统过程:
(一)进度计划执行中的跟踪检查:1.定期收集进度报表资料;2.现场实地检查工程进展情况;3.定期召开现场会议。
(二)实际进度数据的加工处理。
(三)实际进度与计划进度的对比分析。
进度调整的系统过程:
(一)分析进度偏差产生的原因;
(二)分析进度偏差对后续工作和总工期的影响;
(三)确定后续工作和总工期的限制条件;
(四)采取措施调整进度计划;
(五)实施调整后的进度计划。

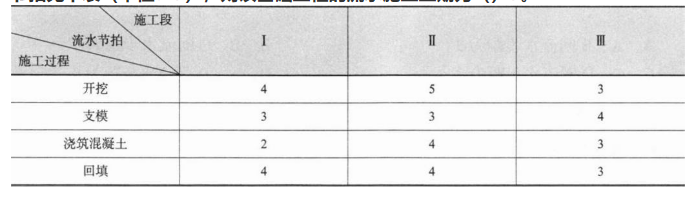

某基础工程包括开挖、支模、浇筑混凝土及回填四个施工过程,分3个施工段组织流水施工,流水节拍见下表(单位:d),则该基础工程的流水施工工期为()d。
本题解析:

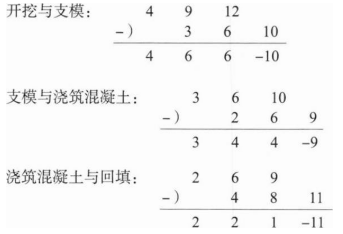

该基础工程的流水施工工期的计算如下:
开挖与支模=max{4,6,6,-10}=6d;
支模与浇筑混凝土=max{3,4,4,-9}=4d;
浇筑混凝土与回填=max{2,2,1,-11}=2d;
则该基础工程的流水施工工期=各施工过程(或专业工作队)之间流水步距之和+最后一个施工过程(或专业工作队)在各施工段流水节拍之和+间歇时间-插入时间=6+4+2+(4+4+3)=23d。
单代号搭接网络计划中,关键线路的特点是线路上的( )。
本题解析:
本题考查的是单代号搭接网络计划。即从搭接网络计划的终点节点开始,逆着箭线方向依次找出相邻两项工作之间时间间隔为零的线路就是关键线路。关键线路上的工作即为关键工作,关键工作的总时差最小。
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
