只有当所延长的时间超过其相应的( )时,才能批准工程延期。监理工程师应以( )为依据来决定是否批准工程延期。
本题解析:
只有当所延长的时间超过其相应的总时差时,才能批准工程延期。关键线路并非固定不变,它会随着工程的进展和情况的变化而转移。监理工程师应以承包单位提交的、经自己审核后的施工进度计划(不断调整后)为依据来决定是否批准工程延期。
施工进度控制目标体系按承包单位分解,主要是为了( )。
本题解析:
施工进度控制目标体系
(一)按项目组成分解,确定各单位工程开工及动用日期
以确保施工总进度目标的实现。
(二)按承包单位分解,明确分工条件和承包责任
(三)按施工阶段分解,划定进度控制分界点
如土建工程可分为基础、结构和内外装修阶段。
(四)按计划期分解,组织综合施工
某工程单代号搭接网络计划中工作 B、D、E 之间的搭接关系和时间参数如下图所示。工作 D和工作 E 的总时差分别为 6 天和 2 天,则工作 B 的总时差为( )天。
本题解析:
本题考查的是单代号搭接网络计划。工作 i 的总时差=min{3+6,8+2}=min{9,10}=9(天)。
工程网络计划费用优化的目标是( )。
本题解析:
费用优化又称工期成本优化,是指寻求工程总成本最低时的工期安排,或按要求工期寻求最低成本的计划安排的过程。
建设工程施工阶段进度控制的主要任务是( )。
本题解析:
本题考查的是进度控制的措施和主要任务。施工阶段进度控制的任务:(1)编制施工总进度计划,并控制其执行;(2)编制单位工程施工进度计划,并控制其执行;(3)编制工程年、季、月实施计划,并控制其执行。
下列影响工程进度的因素中,属于业主因素的是()。
本题解析:
业主因素。如业主使用要求改变而进行设计变更;应提供的施工场地条件不能及时提供或所提供的场地不能满足工程正常需要;不能及时向施工承包单位或材料供应商付款等。
AC属于组织管理因素;D属于社会环境因素。
某分项工程实物工程量为22000m3,该分项工程人工产量定额为55m3/工日,计划每天安排2班、每班10人完成该分项工程,则其持续时间为( )d。
本题解析:
持续时间D=P÷(P×B)=22000/(55×2×10)=20d。
下列不属于监理单位设计进度监控工作的是()。
本题解析:
监理单位受业主的委托进行工程设计监理时,应落实项目监理机构专门负责设计进度控制的人员,按合同要求对设计工作进度进行严格监控。
对于设计进度应实施动态控制。在设计工作开始之前,首先应由监理工程师审查设计单位所编制的进度计划的合理性和可行性。在进度计划实施过程中,监理工程师应定期检查设计工作的实际完成情况,并与计划进度进行比较分析。一旦发现偏差,就应在分析原因的基础上提出纠偏措施,以加快设计工作进度。必要时,应对原进度计划进行调整或修订。
在设计进度控制中,监理工程师要对设计单位填写的设计图纸进度表进行核查分析,并提出自己的见解。从而将各设计阶段的每一张图纸(包括其相应的设计文件)的进度都纳入监控之中。
将工程项目的施工进度控制目标按年度、季度、月(或旬)进行分解,并用实物工程量、货币工作量及形象进度表示,将更有利于监理工程师明确对各承包单位的进度要求,这是按( )分解的。
本题解析:
施工进度控制目标体系
(一)按项目组成分解,确定各单位工程开工及动用日期以确保施工总进度目标的实现。
(二)按承包单位分解,明确分工条件和承包责任
(三)按施工阶段分解,划定进度控制分界点如土建工程可分为基础、结构和内外装修阶段。
(四)按计划期分解,组织综合施工
将工程项目的施工进度控制目标按年度、季度、月(或旬)进行分解,并用实物工程量、货币工作量及形象进度表示。

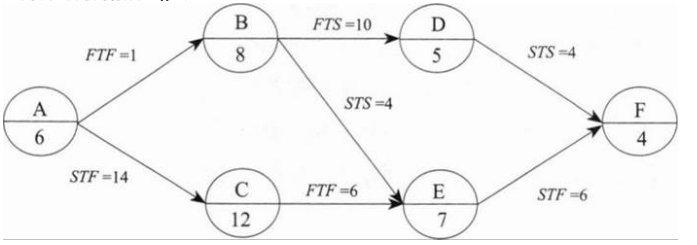

某工程单代号搭接网络计划如下图所示,节点中下方数字为该工作的持续时间,则工作B与工作E之间的时间间隔为()。
本题解析:
本题中各工作的最早开始时间、最早完成时间的计算如下:
(1)工作A的最早开始时间=0,最早完成时间=0+6=6。
(2)工作B的最早完成时间=6+1=7,最早开始时间=7-8=-1,出现负值,显然是不合理,应将该工作与起点节点用虚箭线相连,重新计算该工作的最早开始时间和最早完成时间,则工作B的最早开始时间=0,最早完成时间=0+8=8。
(3)工作C的最早完成时间=0+14=14,最早开始时间=14-12=2。
(4)工作D的最早开始时间=8+10=18,最早完成时间=18+5=23。
(5)工作E有两种搭接关系,应分别计算,并取最大值。STS搭接时:工作E的最早开始时间=0+4=4,最早完成时间=4+7=11;FTF搭接时:工作E的最早完成时间=14+6=20,最早开始时间=20-7=13;由此可以得出:工作E的最早完成时间=20,最早开始时间=13。
(6)工作F有两种搭接关系,应分别计算,并取最大值。STS搭接时:工作F的最早开始时间=18+4=22,最早完成时间=22+4=26;STF搭接时:工作F的最早完成时间=13+6=19,最早开始时间=19-4=15;由此可以得出:工作F的最早开始时间=22,最早完成时间=26。

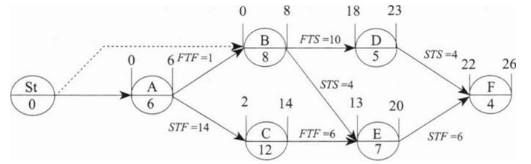

计算结果如下图所示:
计算出最早开始时间、最早完成时间,再来计算时间间隔:
LAGA--B=8-1-6=1;
LAGB--D=18-10-8=0;
LAGA--C=14-14-0=0;
LAGB—E=13-4-0=9;
LAGC--E=20-6-14=0;
LAGE--F=26-6-13=7;
LAGD--F=22-4-18=0。
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
