1 单选题 1分

根据《建筑信息模型存储标准》,组成BIM数据模式架构的四个概念层是( )

查看答案 开始考试
正确答案:A

本题解析:

2025教材P367

BIM应由核心层、共享层、专业领域层和资源层四个概念层组成。

2 单选题 1分

下列国际工程中,投标人报价时宜采用高价策略的是( )。

查看答案 开始考试
正确答案:C

本题解析:

2025教材P362 /2024教材P347

报价可高一些的工程:

(1)施工条件差的工程;

(2)专业要求高的技术密集型工程,而本公司在这方面有专长,声望也较高;

(3)总价低的小型工程以及自己不愿做、又不方便不投标的工程;

(4)特殊的工程,如港口码头、地下开挖工程等;

(5)工期要求急的工程;

(6)竞争对手少的工程;

(7)支付条件不理想的工程。

【考点来源】19.3 国际工程投标报价技巧

3 单选题 1分

某工程总承包合同为可调价总价合同,若签约合同价中的预备费按合同约定支付后仍有余额,则余额应归( )所有。

查看答案 开始考试
正确答案:A

本题解析:

2025教材P325 /2024教材P312

工程总承包为可调总价合同,已签约合同价中的预备费应由发包人掌握使用,发包人按照合同约定支付后,预备费如有余额,应归发包人所有。

【考点来源】18.1 工程总承包计价原理

4 单选题 1分

初步设计批准后实行工程总承包发包的项目,其投资控制目标应根据发包内容按照( )确定。

查看答案 开始考试
正确答案:B

本题解析:

2025教材P324 /2024教材P311

投资控制目标

发包人采用工程总承包模式时,应根据发包内容,按照下列规定作为建设项目控制投资的基础:

(1)在可行性研究报告批准或方案设计后,按照投资估算中与发包内容对应的总金额作为投资控制目标;

(2)在初步设计批准后,按照设计概算中与发包内容对应的总金额作为投资控制目标。

【考点来源】18.1 工程总承包计价原理

5 单选题 1分

某工程施工合同约定:合同总额2100万元,合同工期5个月,预付款210万元进度款按月支付;质量保证金按工程价款的10%逐月扣留,累计扣留至合同总额的3%停止扣留;预付款在最后两个月等额扣回。承包人每月实际完成并经监理工程师签证确认的工程价款金额如下表,则第5个月发包人应支付的工程进度款金额为( )万元。

一建建设工程经济,历年真题,2024年一建《工程经济》真题

查看答案 开始考试
正确答案:C

本题解析:

2025教材P306 /2024教材P295

质保金总额2100×0.03=63万元,质保金对应的工程款基数:63/10%=630万元,故在第二个月(300+500=800>630)已扣除完质保金,则第五个月应支付进度款为:500-(210/2)=395万元

【考点来源】17.5 合同价款期中支付

6 单选题 1分

因不可抗力造成的损失,应由承包人承担的是( )。

查看答案 开始考试
正确答案:D

本题解析:

2025教材P289 /2024教材P280

因不可抗力事件导致的工程索赔,发承包双方应按下列原则分别承担并调整合同价格和工期:

(1)永久工程、已运至施工现场的材料的损坏,以及因工程损坏造成的第三方人员伤亡和财产损失由发包

人承担;

(2)承包人施工设备的损坏及停工损失由承包人承担;

(3)发包人和承包人承担各自人员伤亡和财产的损失;

(4)因不可抗力引起暂停施工的,停工期间按照发包人要求照管、清理、修复工程的费用和发包人要求留

在施工现场必要的管理与保卫人员工资由发包人承担;

(5)因不可抗力影响承包人履行合同约定的义务,引起工期延误的,应当顺延工期,发包人要求赶工的,

由此增加的赶工费用由发包人承担;

(6)其他情形按法律法规规定执行。

【考点来源】17.4 工程索赔

7 单选题 1分

根据《标准施工招标文件》变更指示,只能由( )发出。

查看答案 开始考试
正确答案:C

本题解析:

2025教材P335 /2024教材P277

在工程总承包合同的履行过程中,经发包人同意,监理人可按变更程序向承包人作出有关发包人要求改变的变更指示。变更应在相应内容实施前提出,否则发包人应承担承包人损失。没有监理人的变更指示,承包人不得擅自变更。

8 单选题 1分

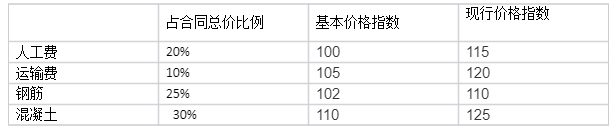

某工程施工合同约定采用价格指数调差法调整合同价款。已知不参与调值费用占工分合同总价的15%,结算当月可参与调值部分的费用类型、占合同总价的比例和相关价格指数如下表。若该月己完工程址的金额为1200万元,则该月实际结算时需调整的价格差额为( )万元。

一建建设工程经济,历年真题,2024年一建《工程经济》真题

查看答案 开始考试
正确答案:D

本题解析:

2025教材P279 /2024教材P270

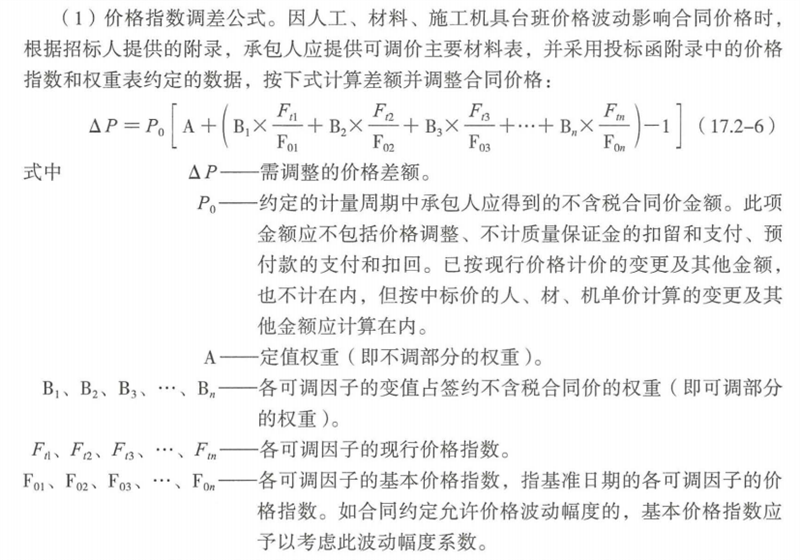

需调整的价格差额为:

1200×(20%×115÷100+10%×120÷105+25%×110÷102+30%×125÷110+15%)-1200=125.763万元

一建建设工程经济,历年真题,2024年一建《工程经济》真题

【考点来源】17.2 合同价格调整

9 单选题 1分

关于单价合同计量的说话正确的是( )。 【过期考点】

查看答案 开始考试
正确答案:C

本题解析:

(1)对采用单价合同的工程进行工程量计量时,若出现工程量清单缺陷引起工程量增减,或因工程变更引起工程量增减,单价计价的清单项目,按承包人在履行合同义务中实际完成并应予计量的工程量计算。

(2)承包人应当按照约定的计量周期和时间向发包人提交当期已完工程的计量报告。发包人应在收到报告后7天内核实,并将核实的计量结果通知承包人。发包人未在约定时间内进行核实的,承包人提交的计量报告中所列的工程量应视为承包人实际完成的应予计量的工程量。D选项错误。

(3)发包人认为需要进行现场计量核实时,应在计量前24小时通知承包人,承包人应为计量提供便利条件并派人参加。当发承包双方均同意核实结果时,应签字确认。承包人收到通知后不派人参加计量的,应视为认可发包人的计量核实结果。发包人不按照约定时间通知承包人,致使承包人未能派人参加计量的,计量核实结果无效。A选项错误,B选项错误。

(4)当承包人认为发包人核实后的计量结果有误时,应在收到计量结果通知后的7天内向发包人提出书面意见,并提供详细的计算资料。发包人收到书面意见后,应在7天内对承包人的计量结果进行复核后通知承包人。承包人对复核计量结果仍有异议的,按照争议解决办法处理。

(5)承包人完成履行合同义务中每个项目的工程量并经发包人核实无误后,发承包双方应对每个项目的历次计量报表进行汇总,以核实最终结算工程量,并在汇总表上签字确认。

【考点来源】17.1 工程计量【2025教材已删除相关内容】

10 单选题 1分

已知招标工程量清单中挖土方工程量5000m3,投标人根据施工方案确定的挖士方工程量5600m3。经测算,投标人完成该土方工程的人、材、机费用之和275500元,管理费取人、材、机费用之和的10%,利润取人、材、机费用及管理费之和的6%。该土方工程报价的综合单价应为( )元/m。

查看答案 开始考试
正确答案:D

本题解析:

2025教材P264 /2024教材P257

[275500×(1+10%)×(1+6%)]÷5000=64.25元/m3

【考点来源】16.4 投标报价编制
