下列对于S曲线比较法的描述中,正确的是( )。
本题解析:
选项A错误,如果工程实际进展点落在计划S曲线左侧,表明此时实际进度比计划进度超前。选项B错误,如果工程实际进展点落在计划S曲线右侧,表明此时实际进度比计划进度拖后。选项D错误,在S曲线比较图中可直接读出实际进度比计划进度超额或拖欠的任务量。故选C。
当编制完施工进度计划初始方案后需要对其进行检查,下列检查内容中属于解决可行与否问题的是( )。
本题解析:
当施工进度计划初始方案编制好后,需要对其进行检查与调整,进度计划检查的主要内容包括:
①各工作项目的施工顺序、平行搭接和技术间歇是否合理;
②总工期是否满足合同规定;
③主要工种的工人是否能满足连续、均衡施工的要求;
④主要机具、材料等的利用是否均衡和充分。在上述四个方面中,只有在前两个方面均达到要求的前提下,才能进行后两个方面的检查与调整。前者是解决可行与否的问题,而后者则是优化的问题。故选D。
物资供应计划是用来组织指导物资供应工作的计划,下列属于其编制依据的是( )。
本题解析:
解析:物资供应计划是反映物资的需要与供应的平衡,挖潜利库,安排供应的计划。其编制依据是需求计划、储备计划和货源资料等。故选C。
在下列双代号网络图中,相邻两项工作属于组织关系的是( )。
本题解析:
组织关系是工作之间由于组织安排需要或资源(劳动力、原材料、施工机具等)调配需要而规定的先后顺序关系。工艺关系是生产性工作之间由工艺过程决定的、非生产性工作之间由工作程序决定的先后顺序关系。选项ABD均属于工艺关系,选项C属于组织关系。故选C。
当承包单位未能按合同规定的工期完成合同范围内的工作时,监理工程师对其的处罚是( )。
本题解析:
拒绝签署付款凭证一般是监理工程师在施工过程中制约承包单位延误工期的手段,而误期损失赔偿则是当承包单位未能按合同规定的工期完成合同范围内的工作时对其的处罚。故选D。
为了确保建设工程进度控制目标的实现,可采取的合同措施有( )。
本题解析:
进度控制的合同措施主要包括:
①推行CM承发包模式;
②加强合同管理;
③严格控制合同变更;
④加强风险管理;
⑤加强索赔管理,公正地处理索赔。选项B属于组织措施,选项C属于技术措施,选项D属于经济措施。故选A。

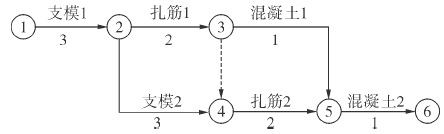

某工程双代号时标网络计划如下图所示,其中工作E的总时差为( )周。
本题解析:
以终点节点为完成节点的工作,其总时差应等于计划工期与本工作最早完成时间之差;其他工作的总时差等于其紧后工作的总时差加本工作与该紧后工作之间的时间间隔所得之和的最小值。工作H的总时差为0周,工作J的总时差为0周,工作I的总时差为3周,所以工作E的总时差为MIN{0+2,3+0,0+1}=1周。故选B。
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:交通工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
试卷分类:水利工程目标控制
练习次数:0次
