1 单选题 1分

在建设工程施工过程中,因施工单位原因造成实际进度拖延,监理工程师确认施工单位修改后的施工进度计划,表明( )。

查看答案 开始考试
正确答案:D

本题解析:

监理工程师对修改后的施工进度计划的确认,并不是对工程延期的批准,他只是要求承包单位在合理的状态下施工。因此,监理工程师对进度计划的确认,并不能解除承包单位应负的一切责任,承包单位需要承担赶工的全部额外开支和误期损失赔偿。故选D。

2 单选题 1分

在工程建设过程中,影响实际进度的自然环境因素是( )。

查看答案 开始考试
正确答案:C

本题解析:

影响实际进度的自然环境因素包括:复杂的工程地质条件;不明的水文气象条件;地下埋藏文物的保护、处理;洪水、地震、台风等不可抗力等。选项A属于材料、设备因素,选项B属于业主因素,选项D属于组织管理因素。故选C。

3 单选题 1分

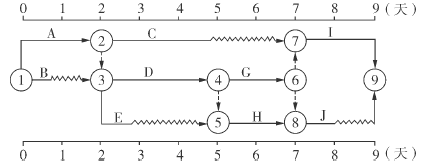

某工程双代号时标网络计划如下图所示,该计划表明( )。

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》名师提分卷5

查看答案 开始考试
正确答案:A

本题解析:

选项A正确,工作C箭线中波形线的水平投影长度为2天,所以自由时差为2天。选项B错误,工作E的最早开始时间为第2天,其最迟开始时间为第4天。选项C错误,该网络计划中的关键线路为①→②→③→④→⑥→⑦→⑨,包括工作A、D、G、I。选项D 错误,工作B 的最迟完成时间=1+1=2 天。故选A。

4 单选题 1分

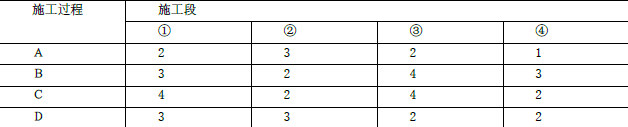

某工程由4个施工过程组成,分为4个施工段进行流水施工,其流水节拍(天)见下表,则施工过程A与B、B与C、C与D之间的流水步距分别为( )。

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》名师提分卷5

查看答案 开始考试
正确答案:A

本题解析:

①求各施工过程流水节拍的累加数列:

施工过程A:2,5,7,8;

施工过程B:3,5,9,12;

施工过程C:4,6,10,12;

施工过程D:3,6,8,10

②错位相减求得差数列:

土木建筑目标控制,模拟试卷,2025监理工程师《土建目标控制》名师提分卷5

③在差数列中取最大值求得流水步距:

施工过程A 与B 之间的流水步距:KA,B=MAX[2,2,2,-1,-12]=2 天;

施工过程B 与C 之间的流水步距:KB,C=MAX[3,1,3,2,-12]=3 天;

施工过程C 与D 之间的流水步距:KC,D=MAX[4,3,4,4,-10]=4 天。故选A。

5 单选题 1分

影响建设工程进度的不利因素有很多,其中最大的干扰因素是( )。

查看答案 开始考试
正确答案:A

本题解析:

影响建设工程进度的不利因素有很多,如人为因素,技术因素,设备、材料及构配件因素,机具因素,资金因素,水文、地质与气象因素,以及其他自然与社会环境等方面的因素。其中,人为因素是最大的干扰因素。故选A。

6 单选题 1分

建设工程设计阶段进度控制的主要任务是( )。

查看答案 开始考试
正确答案:D

本题解析:

建设工程设计阶段进度控制的主要任务是出图控制,即通过采取有效措施使工程设计者如期完成初步设计、技术设计、施工图设计等各阶段的设计工作,并提交相应的设计图纸及说明。故选D。

7 单选题 1分

建设工程项目总进度目标论证的主要工作包括:

①进行进度计划系统的结构分析;

②调查研究和收集资料;

③进行项目结构分析;

④确定项目的工作编码;

⑤协调各层进度计划的关系;

⑥编制各层进度计划。

其正确的工作步骤是( )。

查看答案 开始考试
正确答案:A

本题解析:

建设项目总进度目标论证的工作步骤如下:

①调查研究和收集资料;

②项目结构分析;

③进度计划系统的结构分析;

④项目的工作编码;

⑤编制各层进度计划;

⑥协调各层进度计划的关系,编制总进度计划;

⑦若所编制的总进度计划不符合项目的进度目标,则设法调整;

⑧若经过多次调整,进度目标无法实现,则报告项目决策者。故选A。

8 单选题 1分

某工程双代号网络计划如下图所示(时间单位为天),其中工作I的最早开始时间是( )。

查看答案 开始考试
正确答案:D

本题解析:

工作的最早开始时间应等于其紧前工作最早完成时间的最大值。ESI=MAX{EFG,EFH}=MAX{5+7,3+4,8+4+4}=16天。故选D。

9 单选题 1分

在某工程网络计划中,已知工作M的总时差和自由时差分别为5天和2天,监理工程师检查时发现该工作的实际进度拖后3天,则工作M的实际进度( )。

查看答案 开始考试
正确答案:B

本题解析:

如果进度偏差大于工作的总时差,则此进度偏差必将影响其后续工作和总工期,如果工作的进度偏差未超过工作的总时差,则此进度偏差不影响总工期;如果工作的进度偏差大于工作的自由时差,则此进度偏差将对其后续工作产生影响,如果工作的进度偏差未超过工作的自由时差,则此进度偏差不影响后续工作。在本题中,进度偏差未超过总时差,因此不影响总工期,但超过自由时差1天,会导致其后续工作推迟1天开始。故选B。

10 单选题 1分

建设工程实施过程中,施工进度检查的主要方法是( )。

查看答案 开始考试
正确答案:A

本题解析:

本题考查的是施工进度的动态检查。施工进度检查的主要方法是对比法,将经过整理的实际进度数据与计划进度数据进行比较,从中发现是否出现进度偏差以及进度偏差的大小。
